Praca wre na budowie bloków w elektrowni PGE w Opolu
Autorem artykułu jest:Michał Oksiński
Dwa nowe bloki energetyczne 5 i 6 o łącznej mocy 1800 MW w należącej do Grupy PGE Elektrowni Opole są gotowe w ponad 80 procentach. Niebawem inwestycja wkroczy w fazę rozruchu bloku 5. Wartość całego projektu przekracza 11 mld zł.
Nowe bloki w opolskiej elektrowni PGE produkować będą do 12,5 TWh energii elektrycznej rocznie, co pozwoli na zaspokojenie potrzeb ponad 4 mln gospodarstw domowych. Bloki opalane będą węglem kamiennym, którego roczne zużycie szacowane jest na ok. 4 mln ton.

Prace na placu budowy trwają od początku lutego 2014 roku. W listopadzie 2014 roku wmurowany został w fundamenty kamień węgielny. Przez 3,5 roku realizacji wykonano główne roboty budowlane, w tym zamontowano konstrukcje kotłowni i części ciśnieniowe kotłów obu bloków, zamontowano konstrukcje maszynowni i wybudowano płaszcze chłodni kominowych, o wysokości przeszło 185 metrów. Jednym z ważniejszych kamieni milowych był etap prac realizowanych na początku 2017 roku. Wtedy między innymi dostarczony i posadowiony został stojan generatora bloku numer 6 oraz zakończono, z wynikiem pozytywnym, próbę wodną kotła bloku numer 5. Z wynikiem pozytywnym zakończono także próbę ciśnieniową rurociągów wysokoprężnych oraz skraplacza bloku numer 5. Obecnie na placu budowy pracuje dziennie ponad 5,5 tys. osób.
- Za nami są też prace związane z pozytywnym zakończeniem testów i prób odbiorowych urządzeń elektrycznych i osiągnięciem gotowości do podania napięcia na rozdzielnię GIS110kV oraz przygotowaniem części ciśnieniowej kotła nr 6 do przeprowadzenia próby ciśnieniowej. Osiągnęliśmy już gotowość rozproszonego systemu sterowania technologicznego i elektrycznego do rozpoczęcia prac uruchomieniowych. Trwają intensywne prace związane m.in. z kablowaniem obiektów i montażem rurociągów średnio i niskoprężnych oraz przygotowaniem do płukania układów olejowych turbiny bloku nr 5 – mówi Sławomir Zawada, prezes zarządu PGE Górnictwo i Energetyka Konwencjonalna, spółki która w Grupie PGE prowadzi działalność wytwórczo-wydobywczą.

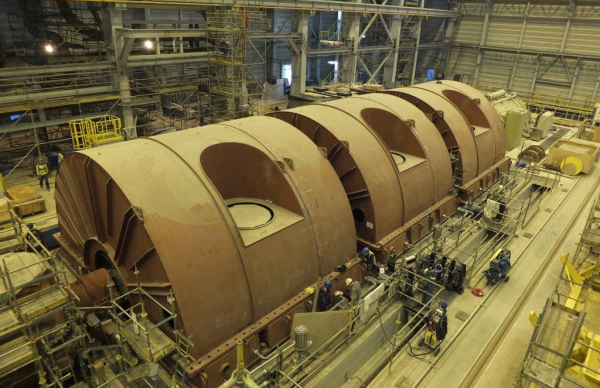

Obecnie trwa montaż turbozespołów dla bloków 5 i 6 oraz kotłów parowych wraz z urządzeniami pomocniczymi. Prowadzone są intensywne prace przy montażu elektrofiltrów oraz instalacji mokrego odsiarczania spalin. Niebawem inwestycja wkroczy w fazę rozruchu bloku 5 wraz z obiektami towarzyszącymi. Tzw. „zimny rozruch” ma na celu przeprowadzenie prób odbiorowych urządzeń i wyposażenia z podaniem czynnika roboczego.
Stacja Uzdatniania Wody ma zostać oddana do eksploatacji jeszcze w tym kwartale. Stacja ta z wynikiem pozytywnym zakończyła swój pierwszy 72-godzinny rozruch. Docelowo ma uzdatniać wodę dla czterech istniejących i dwóch powstających właśnie bloków.
Opolska inwestycja o wartości ponad 11,6 mld zł brutto realizowana jest przez PGE Górnictwo i Energetyka Konwencjonalna, spółkę z Grupy Kapitałowej PGE. Na zlecenie PGE wykonawcą kontraktu jest konsorcjum w składzie: Rafako, Polimex-Mostostal, Mostostal Warszawa oraz GE Power, który jest generalnym projektantem, dostawcą kluczowych urządzeń oraz pełnomocnikiem konsorcjum.
